Inspekcje i prace kontrolne pod kontrolą — jak pogodzić bieżący harmonogram z okresem przeglądów rocznych

Inspekcje i prace kontrolne pod kontrolą

Jak pogodzić bieżący harmonogram z okresem przeglądów rocznych ?

Styczeń — miesiąc, w którym spotyka się wszystko

Każdy, kto zarządza pracami kontrolnymi, zna ten moment: kalendarz pęka. Z jednej strony bieżące kontrole okresowe — tygodniowe, miesięczne, kwartalne. Z drugiej zbliża się audyt jednostki dozoru technicznego. W samym środku tego zakład wchodzi w coroczny postój, podczas którego wykonuje się przeglądy roczne i zaplanowane od dawna remonty — bo tylko wtedy maszyny stoją.

Zarządzanie tym napięciem „na Excelu i karteczkach” kończy się zawsze tak samo: część kontroli wykonano zbyt wcześnie (i termin roczny przesunął się bez wiedzy planisty), część po terminie, a audytora interesują właśnie te drugie. Kluczowe pytanie brzmi: w jaki sposób efektywnie zarządzać bieżącym harmonogramem prac kontrolnych, a jednocześnie umożliwiać realizację prac w oknie przeglądów rocznych — nie tracąc ciągłości terminów?

W AMAGE odpowiada za to moduł inspekcji, który obejmuje pełnym procesem nadzoru zarówno planowe, jak i nieplanowe działania kontrolne — od definicji reguł, przez planowanie i wykonanie mobilne, po weryfikację i raport.

Reguły zamiast terminów: jak planer myśli o harmonogramach

Sercem modułu jest planer inspekcji. Nie wpisujesz w nim dat każdej kontroli — definiujesz reguły, a system sam proponuje wykonania:

  • Plan dla typu urządzenia — raz zdefiniowana reguła (np. „przegląd pomp odśrodkowych co 2 miesiące”) obejmuje automatycznie całą grupę urządzeń tego typu, wraz z nowo dostawianymi.
  • Plan dla konkretnego zasobu — gdy dane urządzenie ma własny reżim (inne dopuszczenia, inne obciążenie).
  • Inspekcje zbiorcze — jedno zadanie grupujące wiele zasobów (np. kontrola całej serwerowni lub fragmentu ciągu technologicznego).

O zapadnięciu terminu decyduje warunek — i tu zaczyna się odpowiedź na problem przeglądów rocznych:

  • Interwał czasowy — co X dni/tygodni/miesięcy, z możliwością wskazania „akceptowanego okna” wykonania.
  • Interwał parametru — co X motogodzin, cykli, przepływu: wartość pobierana z parametru urządzenia, choćby z akwizycji danych z SCADA czy liczników.
  • Zdarzenie — inspekcja po zmianie parametru, po określonym typie prac na urządzeniu, po awarii.

Okno przeglądowe nie psuje terminu

Najczęstszy ból w kalendarzu prac kontrolnych: przegląd roczny przypada w marcu, ale realnie wykonacie go w lipcu, przy postoju remontowym. W papierowym obiegu oznacza to „kontrolę po terminie” w dokumentacji. W AMAGE:

  • Planer pokazuje inspekcje sugerowane — to Ty decydujesz, kiedy je zlecić (akcja „Ustal wykonanie” z przypisaniem osób i zlecenia pracy). Inspekcja zlecona w oknie przeglądowym nie jest inspekcją spóźnioną; jest zaplanowana świadomie, z pełną historią decyzji.
  • Wykonanie przesuwa kolejną datę — system pilnuje, by interwał liczył się od rzeczywistego wykonania (np. z tolerancją okna ±5 dni), a flaga „może zmienić następną datę wykonania” pozwala wpisać rzeczywisty termin przeglądu już w formularzu wykonania — np. wtedy, gdy przegląd po decyzji audytora przesuwa się z marca na lipiec i chcesz od razu ustawić nowy cykl od tej daty.
  • Liczniki synchronizują się same — wykonanie inspekcji czasowej zeruje licznik parametrowy (i odwrotnie): plany czasowe i licznikowe się uzupełniają, a nie konkurują.

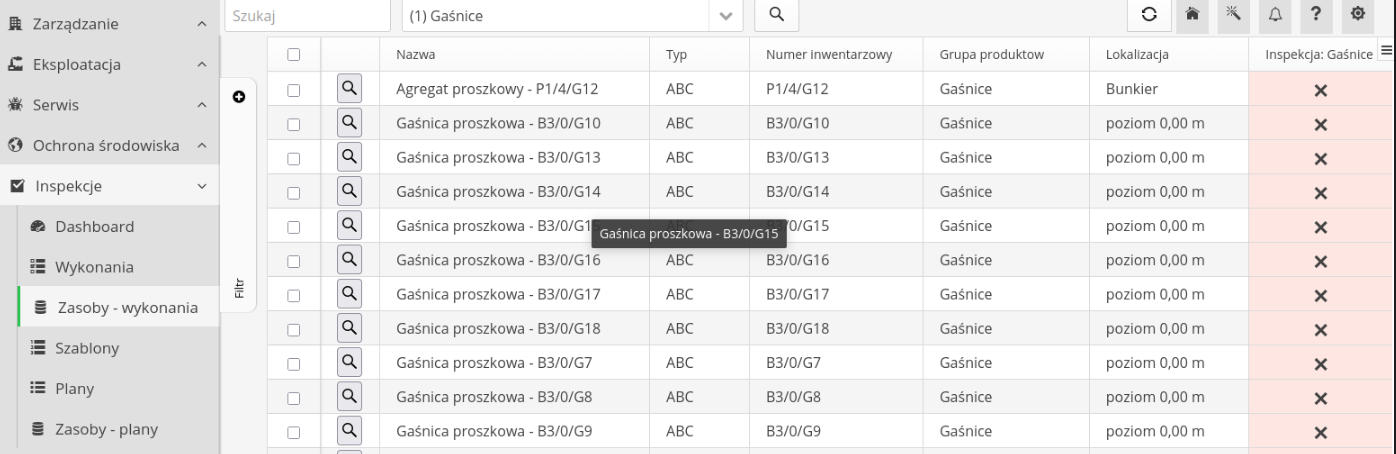

  • Widok Zasoby — wykonania (poniżej) daje jedną tabelę: dla wybranej grupy zasobów widzisz kolumny kompletności wybranych szablonów inspekcji przy każdym urządzeniu. Kompletność kontroli całej hali — albo grupy urządzeń przed przekazaniem klientowi — weryfikujesz jednym spojrzeniem, nie telefonicznym zbieraniem informacji.

Efekt: w szczycie sezonu przeglądów nie przestawiasz pół roku kalendarza — przesuwasz realizację, zachowując integralność harmonogramu i dowodów.

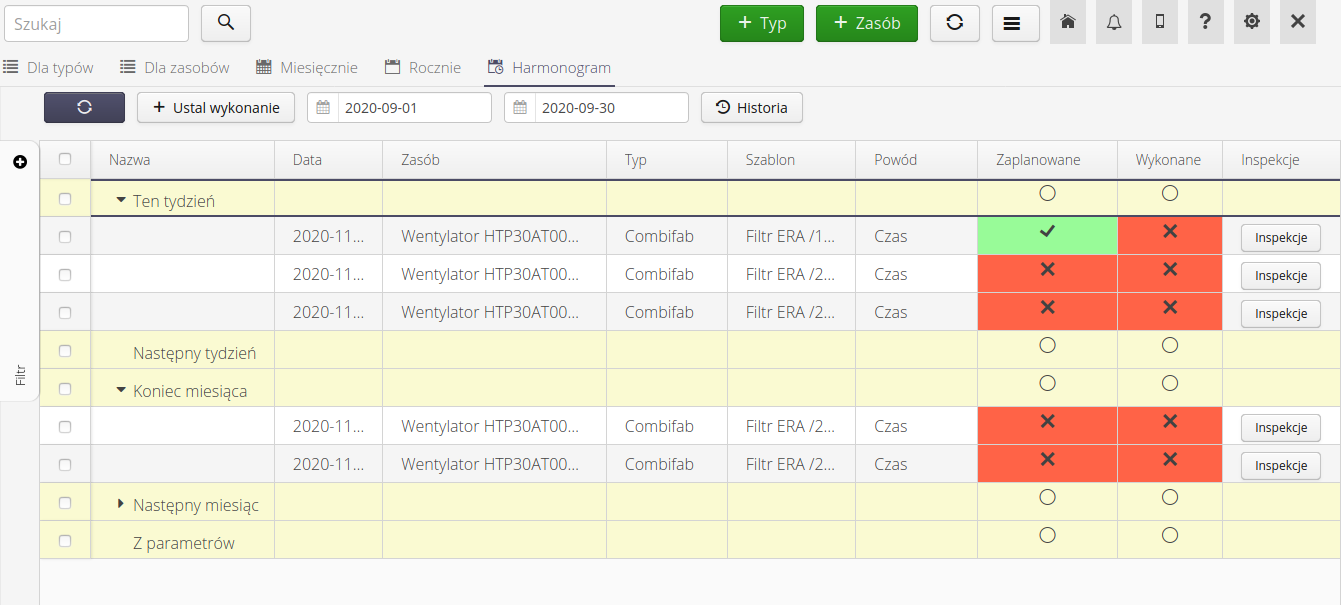

Harmonogram inspekcji w planerze AMAGE — zakresy tygodni/miesięcy, statusy zaplanowania i wykonania

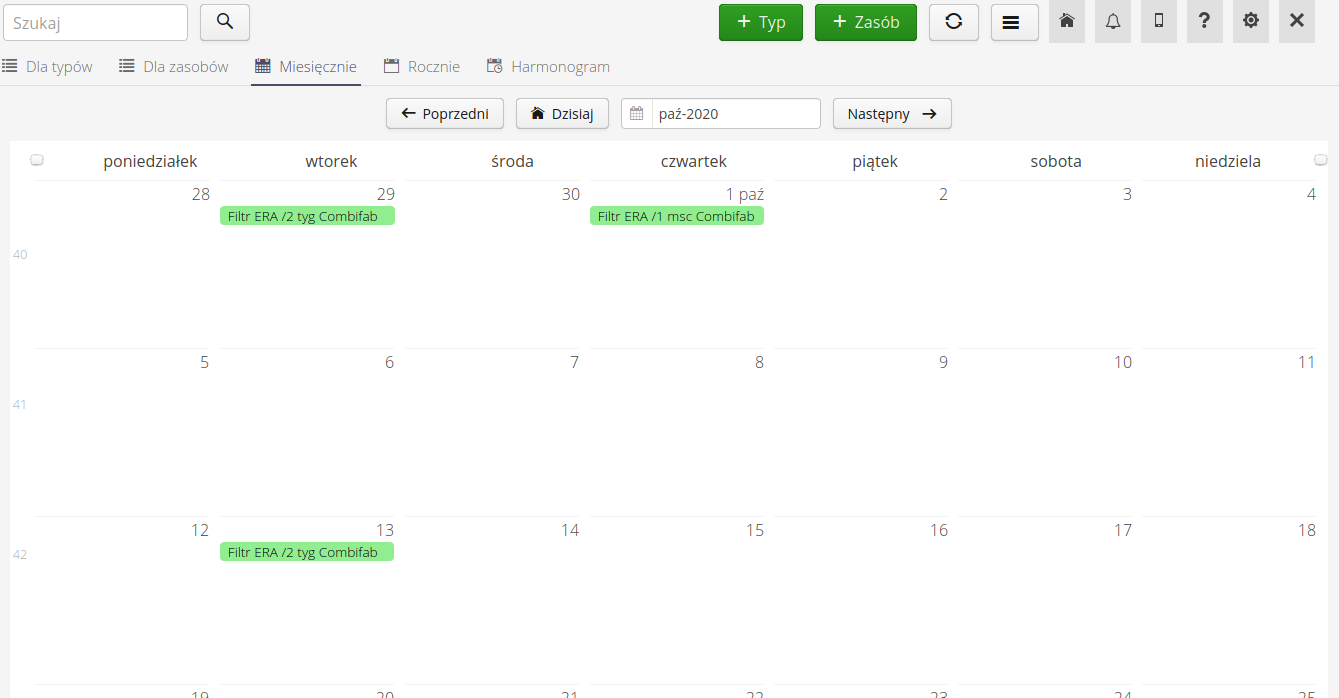

Kalendarz miesięczny planów inspekcji

Widok Zasoby — wykonania: kompletność wybranych inspekcji dla całej grupy urządzeń

Wykonanie w terenie: offline, ze skanem i podpisem

Same plany nie wystarczą — kontrola żyje przy urządzeniu. Wykonania inspekcji realizowane są na urządzeniach mobilnych, w trybie online i offline, bezpośrednio przy zasobach:

  • skan identyfikatora (QR/DataMatrix/RFID) potwierdza, że wykonujący był przy właściwym urządzeniu — i odsłania jego kartę, historię i dokumentację,
  • zadania wymuszają dowody: zdjęcia (w tym termowizyjne — kod zadania pozwala wstawić właściwe zdjęcie do raportu), nagrania, skany — albo wykonanie czynności na obiekcie,
  • przy urządzeniu nie trzeba nic liczyć w głowie: pomiary walidowane są na bieżąco regułą matematyczną (silnik MxParser), osadzoną w parametrach konkretnego zasobu — błędny odczyt oznaczany jest ostrzeżeniem natychmiast, przy wpisywaniu, nie przy audycie,
  • odpowiedzi na pytania checklist przyjmują kolor poprawności — a logika typu „Czy urządzenie jest uszkodzone? TAK = problem” działa poprawnie bez odwracania pytań.

Po stronie biura: weryfikacja wykonania przez wskazaną osobę, podpisy elektroniczne wykonawcy, sprawdzającego i kontrahenta, generacja raportu PDF/protokołu według wybranej zakładki raportu, automatyczne aktualizacje dat ważności, kalibracji i legalizacji wyposażenia po wykonaniu. Inspekcja zlecona zewnętrznej firmie rozlicza się przez portal podwykonawcy i powiązane zlecenie pracy.

A gdy zbliża się audyt? Dashboard inspekcji (widoczny niżej) i listy wykonań z filtrami (organizacja, wykonawca, termin, szablon) pokazują stan całego planu kontroli w jednym widoku — łącznie z inspekcjami bieżącego i przyszłego tygodnia. Powiadomienia automatyczne pilnują, by nic nie utknęło: osobne dla wykonujących („oczekujące na wykonanie”) i dla weryfikujących („oczekujące na sprawdzenie”).

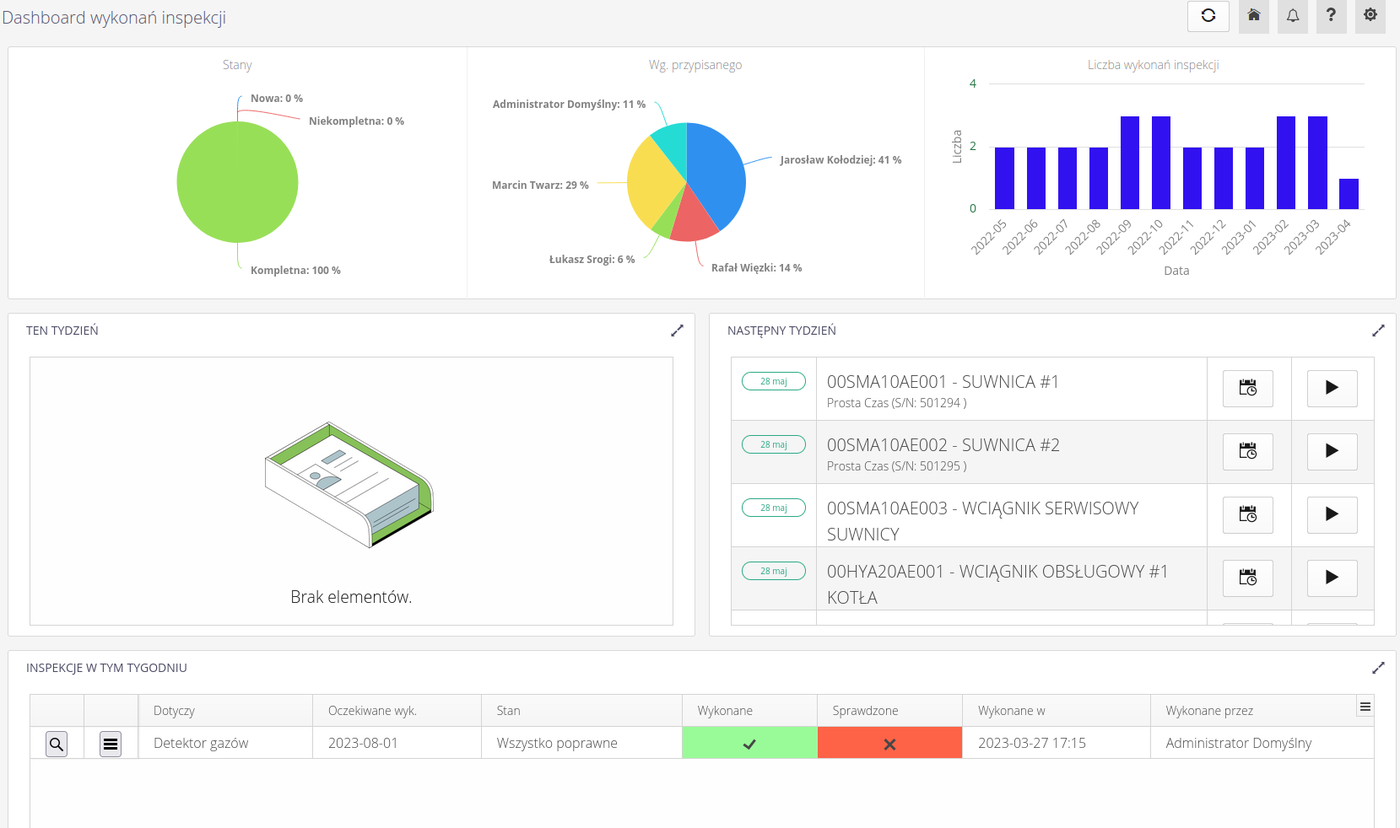

Dashboard inspekcji — zbiorczy widok statusów, podziału i terminów

Co z tego ma planista, a co audytor

Planista i kierownik UR dostaje wreszcie narzędzie do zarządzania, a nie do odtwarzania: podział planów na organizacje, wykonawców i terminy, widok harmonogramu z zakresami (ten tydzień / następny / do końca miesiąca / planowane z parametrów) i możliwość realnego zaplanowania „miesiąca przeglądów” bez utraty ciągłości terminów — bo przesunięcia wykonania są zapisaną decyzją, nie dziurą.

Audytor i inspektor dozorowy dostaje to, po co przyszedł: kompletne, podpisane, powiązane z zasobami dowody wykonania, z historią pomiarów, zdjęciami i osobami — wygenerowane jako raport w kilka minut, nie jako tygodnie przekopywania akt.

Podsumowanie

Inspekcje i prace kontrolne „pod kontrolą” to w AMAGE zamknięty obieg pięciu kroków: reguła → propozycja planera → zlecenie i wykonanie mobilne (offline, ze skanem i walidacją pomiarów) → weryfikacja z podpisami → raport i dana zwrotna (aktualizacje parametrów, dat legalizacji, motogodzin). Bieżący harmonogram i okres przeglądów rocznych przestają być dwoma walczącymi kalendarzami — stają się jednym planem, który system pilnuje za Ciebie.

Chcesz zobaczyć, jak wygląda harmonogram Twoich kontroli w planerze AMAGE — razem z zamodelowanym na próbnie oknem przeglądowym? Zgłoś się do zespołu AMAGE Systems po demonstrację na Twoich danych.
